La Ribera del Júcar ha sufrido mas de cien desbordamientos documentados desde 1328. Las crecidas se han intensificado a partir del siglo XVII, debido entre otros, a cambios climáticos y depósitos aluviales del río Magro. Remarcar eventos catastróficos como la riada de San Carlos en 1864, la "pantanà" de 1982 o las inundaciones de 1987.
La construcción de tres presas en 1985 (Tous, Escalona y Bellús) ha mitigado las inundaciones, no obstante, eventos significativos se han producido en numerosas ocasiones en los últimos años, en 1997, 2000, 2007, 2008, 2015, 2016, 2019, 2020, o la última DANA de octubre de 2024 con consecuencias personales y materiales catastróficas.
Estas obras pueden considerarse de interés general al formar parte del Plan Global frente a inundaciones en la Ribera del Júcar, incluido en el listado de inversiones del anexo II del Plan Hidrológico Nacional, aprobado por la Ley 10/2001, de 5 de julio.
También forman parte del programa de medidas del Plan de Gestión del Riesgo de Inundación (PGRI) de 2º Ciclo de la Demarcación Hidrográfica del Júcar, aprobado por Real Decreto 26/2023, de 17 de enero, por el que se aprueba la revisión y actualización de los planes de gestión del riesgo de inundación de las demarcaciones hidrográficas del Cantábrico Occidental, Guadalquivir, Segura, Júcar y de la parte española de las demarcaciones hidrográficas del Miño-Sil, Duero, Tajo, Guadiana, Ebro, Ceuta y Melilla, con el código de medida 14.03.02-2C-19 “Acondicionamientos y mejoras red de drenaje en el tramo bajo del Júcar. Plan General de Inundaciones del Júcar”.
De acuerdo con el Real Decreto 903/2010, de evaluación y gestión del riesgo de inundación, las obras destinadas a mitigar este riesgo deben contar con estudios de coste-beneficio que justifiquen la necesidad de las medidas estructurales propuestas.
En 2019, se evaluó la viabilidad del Plan General de Inundaciones del Júcar dentro de estos estudios. El análisis concluyó que las obras proyectadas eran económicamente viables, aunque requerían actualización, priorización y una definición más detallada antes de su ejecución.
Como resultado de un contrato posterior, se ha llevado a cabo la definición del plan, en una primera fase, mediante la redacción de cinco proyectos constructivos, todos ellos viables desde el punto de vista técnico, social y económico. Entre estas actuaciones, se incluyen la mejora hidráulica de la confluencia del barranco de Barxta y el barranco de Casella.
En el año 2000, comenzó el desarrollo del denominado Plan Global frente a Inundaciones en la Ribera del Júcar, un conjunto de actuaciones destinadas a incrementar el nivel de protección en zonas urbanas y rurales.

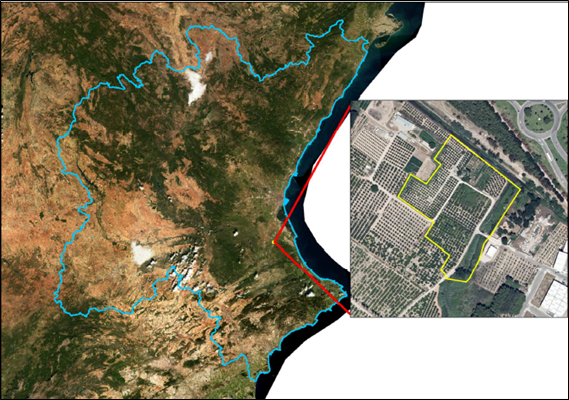

En este contexto, con la licitación en el año 2021, por la Dirección General del Agua, del contrato de servicios "Estudio de Alternativas para la Reducción del Riesgo de Inundaciones en la Ribera del Júcar, Priorización de Actuaciones, Redacción de Proyectos e Inicio de Tramitación Ambiental" se han desarrollado cinco proyectos constructivos en el entorno de Alzira y Carcaixent, entre los cuales se encuentran las actuaciones contempladas en el presente proyecto.

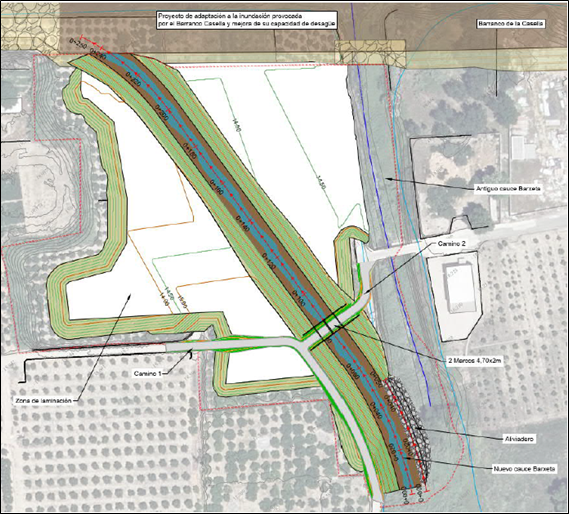

El proyecto contempla la mejora hidráulica de la confluencia del barranco de Barxeta y el barranco de Casella, corrigiendo este tramo final del barranco de Barxeta con un trazado curvo que facilita el drenaje de los primeros caudales. Se prevé un nuevo cauce naturalizado de unos 300 metros que sigue la línea de flujo preferente que se produce al desbordarse el barranco de Barxeta por margen izquierda para un periodo de retorno de 100 años. Este nuevo cauce se diseña para un periodo de retorno de 25 años correspondiente a los caudales de los barrancos de Carcaixent (Pau, Gaianes, San Antonio y Venancio), así como la lluvia neta del casco urbano de Carcaixent y la cuenca baja del barranco de Barxeta, aguas abajo de su cruce por la CV-41. En su interior se proyecta un canal de aguas bajas naturalizado para el caudal permanente del barranco de Barxeta. A la hora de diseñar este nuevo trazado se ha tratado de seguir las direcciones naturales del flujo, apoyándose en soluciones basadas en la naturaleza.
El cauce de aguas bajas se desarrollará en toda la longitud del nuevo cauce y permitirá mantener la continuidad longitudinal del barranco de Barxeta en situaciones ordinarias, posibilitando la presencia de un calado de agua permanente.
PRESUPUESTO BASE DE LICITACIÓN (CON IVA): 1 M€
PLAZO DE EJECUCIÓN: 8 meses
Las presentes actuaciones han sido sometidas a información pública mediante la publicación en el BOE el día 23 de octubre de 2023 del Anuncio de Confederación Hidrográfica del Júcar O.A por el que se somete a información pública el proyecto "Zona de laminación natural en la confluencia del barranco Casella-Barxeta" . Clave: 08.499.080/2111
